【會員動態】京南物流園自動化存儲項目案例分享
時間:2025-01-09 16:37:14 點擊:次
來源:中國商業聯合會商貿物流與供應鏈分會 作者:
條評論打印收藏
項目介紹與背景
項目位置與重要性
本項目位于北京京南物流園區,,作為北京四大物流園區之一,該區域承載著重要的物流轉運與存儲功能,。隨著電商與物流行業的迅猛發展,,倉庫的自動化、智能化改造成為提升物流效率的關鍵,。
倉庫規模與改造需求

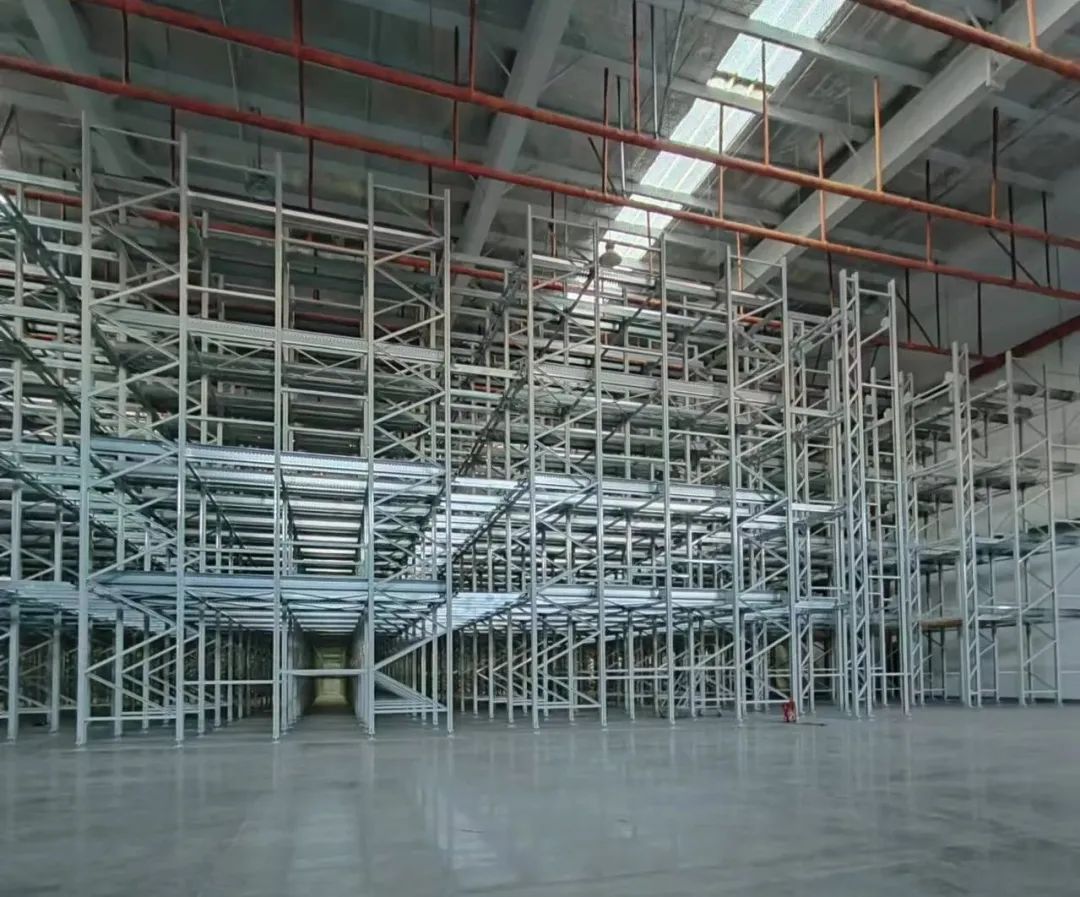

一期工程已完工的8個倉庫總面積達6.8萬平方米,,本次改造的倉庫尺寸為65m40m9.8m(可利用高度),存儲區面積至少達到2000㎡,。面對日益增長的存儲需求,,如何實現高效、自動化的存儲與揀選成為本次改造的核心目標,。
客戶需求
客戶期望通過引入先進的物流設備與系統,,實現倉庫作業的全面自動化,以提高存儲密度,、加快貨物周轉速度,,并顯著降低人工成本。同時,,客戶還希望改造后的倉庫能夠靈活應對未來業務增長與變化,,保持長期的競爭力。
方案簡介與規劃布局
核心設備與系統

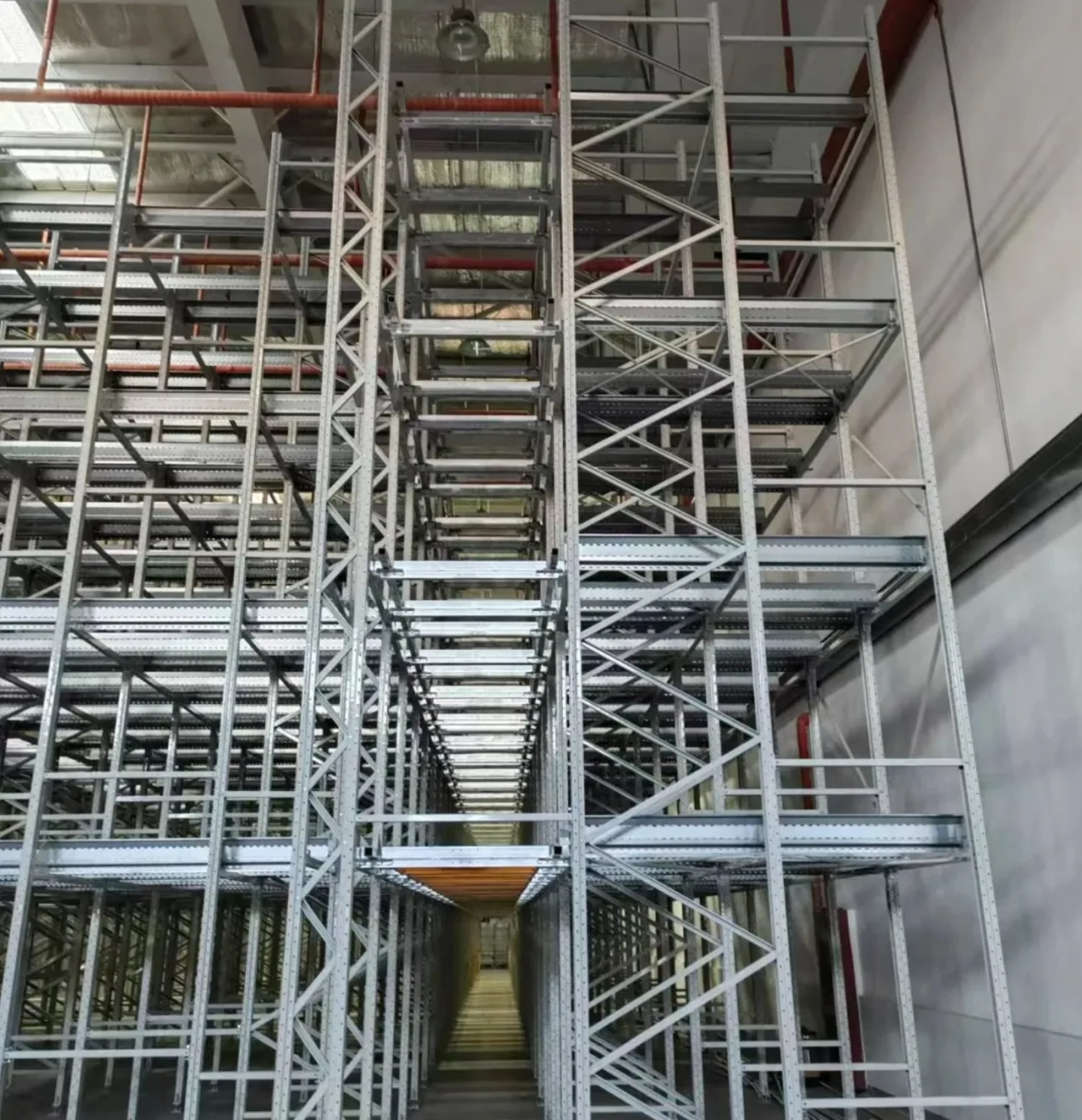

四向車系統:能夠在立體貨架的多個方向自由移動,,實現貨物的快速存取,。
托盤輸送系統:負責將托盤上的貨物在倉庫內自動輸送,,減少人工搬運。
智能機器人系統:輔助完成揀選,、搬運等任務,,提高作業精度與效率。
倉庫管理系統(WMS):負責倉庫作業的調度,、監控與優化,,確保各系統協同工作。
倉庫控制系統(WCS):直接控制倉庫內的各種自動化設備,,實現精準操作,。
規劃布局

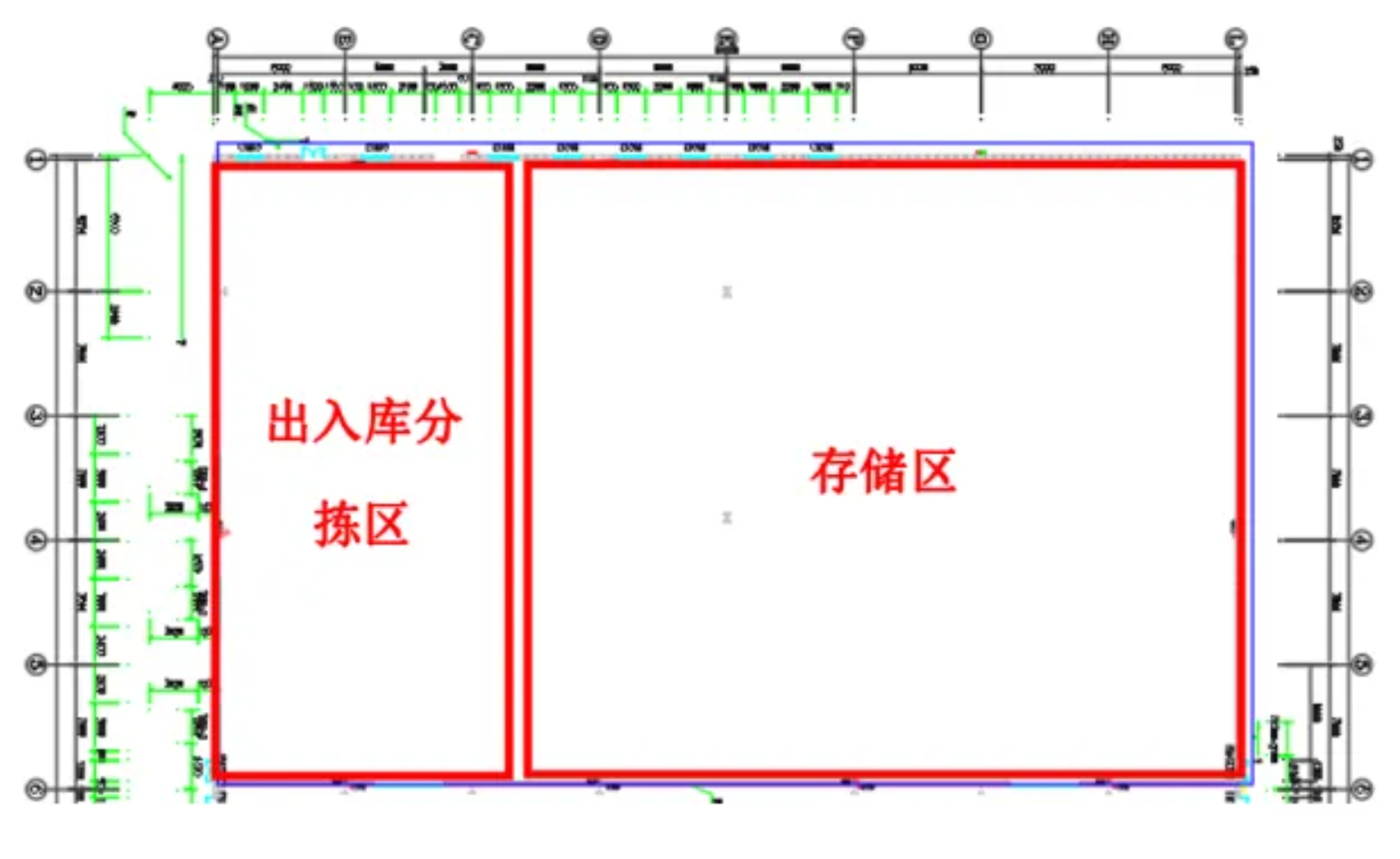

倉庫被劃分為立體貨架密集存儲區、補貨工作站,、揀選工作站等多個功能區域,。貨物通過鏈?zhǔn)捷斔拖到y(tǒng)自動搬運出入庫,工人在補貨,、揀選工作站完成相應操作,。這種布局不僅提高了空間利用率,還實現了作業流程的標準化與自動化,。
設計亮點
高度自動化:通過引入四向車,、托盤輸送系統、智能機器人等設備,,實現了倉庫作業的全面自動化,,顯著提高了存儲與揀選效率。
靈活性與可擴展性:系統設計充分考慮了未來業務增長與變化的可能性,,便于進行擴展與升級,。
智能化管理:WMS與WCS系統的集成應用,實現了倉庫作業的智能化調度與監控,,提高了作業精度與效率,。
項目挑戰與難點
系統銜接挑戰:由于項目中涉及多個系統與服務商,如何確保各系統環節完美銜接成為一大挑戰,。需要各方緊密協作,,共同制定詳細的實施方案與調試計劃。
工期緊張:生產加安裝的總工期僅為40天左右,,時間緊迫,。需要合理安排施工進度,確保各項任務按時完成,。
施工協調難度:多家供應商同時施工,,給現場安裝帶來了極大的不便。需要建立有效的溝通協調機制,確保各方工作有序進行,,避免沖突與延誤。
該項目通過引入先進的物流設備與系統,,實現了倉庫作業的全面自動化與智能化,。盡管面臨諸多挑戰與難點,但通過各方的共同努力與協作,,項目最終取得了圓滿成功,。
相關新聞:
0條評論
網友評論推薦資訊
2025年我國有望降低全社會物流
- 交通運輸部發布首批交通基礎設施數字化轉型
- 西部地區生活物資保供與城郊大倉基地高質量
- 優頂特全球倉網上線儀式暨全球戰略合作伙伴
- 日程公布 | 西部地區生活物資保供與城郊大倉
- 中國牽頭首個冷鏈物流無接觸配送領域國際標
- 我國快遞年業務量首次突破1500億件
- 【會員動態】武商集團攜手順豐:全國首條跨江
- 關于舉辦“西部地區生活物資保供與城郊大倉
- 中國(長三角) 生活物資保供與城郊大倉基地高質
- 加快建設交通強國報告(2023)發布
